Vous voulez agrandir votre maison, et vous butez sur la première question : à qui téléphoner ? Architecte, maître d’œuvre, entreprise générale, artisan, mairie, tout le monde semble concerné et personne ne semble prioritaire. Cet article remet chaque interlocuteur à sa place, avec ce qu’il fait, ce qu’il ne fait pas, et surtout qui porte la responsabilité du chantier. Vous saurez qui appeler en premier et à quel moment du projet. On commence par la réponse courte.
Qui contacter pour agrandir sa maison ? La réponse en 30 secondes
Tout dépend de deux choses : la surface créée et le niveau de pilotage que vous voulez garder.
- Vous voulez un interlocuteur unique de l’étude aux finitions : contractant général.
- Vous cherchez d’abord une écriture architecturale forte, ou votre projet passe en permis de construire au-delà de 150 m² : architecte.
- Vous acceptez de suivre le chantier de près et de gérer plusieurs entreprises : maître d’œuvre ou artisans en direct.
Avant tout appel à un professionnel, un passage gratuit par le service urbanisme de votre commune vous dira ce que le plan local d’urbanisme autorise sur votre terrain.

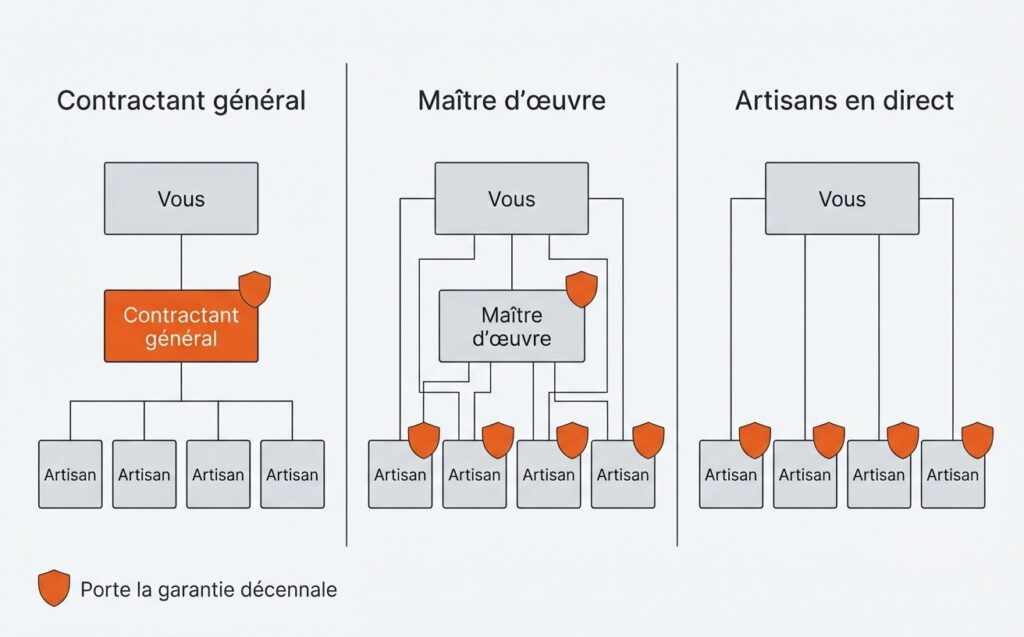

| Interlocuteur | Ce qu’il fait | Ce qu’il ne fait pas | Quand le choisir | Qui coordonne le chantier |
|---|---|---|---|---|
| Architecte | Conception, plans, dépôt du permis de construire, suivi si vous lui confiez une mission complète | Il n’exécute pas les travaux et ne vend pas un prix global des entreprises | Projet à forte contrainte esthétique, ou projet soumis à permis de construire au-delà de 150 m² après travaux | Vous, sauf mission de suivi de chantier signée avec lui |
| Maître d’œuvre | Conception, consultation des entreprises, coordination technique du chantier, responsabilité décennale sur sa mission | Il ne réalise pas les travaux et ne porte pas le prix des entreprises | Vous voulez déléguer la coordination sans contrat unique | Le maître d’œuvre, mais chaque entreprise reste engagée séparément envers vous |
| Contractant général | Étude, plans, dossier d’urbanisme, réalisation complète sous un contrat unique, avec un prix ferme engagé au contrat | Il ne facture pas les artisans un par un : c’est lui votre unique cocontractant | Vous voulez déléguer l’agrandissement de A à Z | Le contractant général, seul interlocuteur responsable devant vous |
| Entreprise générale du bâtiment | Réalisation du gros œuvre et d’une partie des lots, avec de la sous-traitance | Elle n’est pas toujours spécialisée dans l’extension et ne conçoit pas systématiquement | Projet simple, plans déjà faits | L’entreprise, sur son périmètre uniquement |
| Artisans en direct | Chaque corps de métier réalise son lot | Aucun d’eux ne pilote les autres ni ne garantit le résultat global | Petite extension, et vous avez le temps de tout suivre | Vous, sur toute la durée du chantier |
| Courtier en travaux | Il vous met en relation avec des entreprises et compare les propositions | Il ne conçoit pas, ne construit pas et n’assume aucune responsabilité de chantier | Vous voulez élargir votre sélection d’entreprises | Personne, tant que vous n’avez pas signé avec un réalisateur |

Architecte, maître d’œuvre ou contractant général : lequel choisir ?
Architecte : quand est-il obligatoire et quand est-il vraiment utile ?
Un architecte conçoit, dessine et dépose la demande d’autorisation d’urbanisme. Il travaille sur les volumes, la lumière, la jonction avec l’existant, et il connaît les règles d’urbanisme locales.
Son recours devient obligatoire dans un cas précis : lorsque le projet est soumis à permis de construire et que la maison agrandie dépasse 150 m² une fois les travaux terminés. Sur une extension, ce seuil s’apprécie sur la surface de plancher ou sur l’emprise au sol de l’ensemble, le critère le plus contraignant des deux l’emportant. Autrement dit, si votre maison dépasse déjà 150 m² et que l’extension passe en permis de construire, l’architecte est obligatoire. À l’inverse, un projet qui relève de la déclaration préalable n’impose jamais d’architecte, même si la maison dépasse déjà 150 m².
Point à retenir : une mission de conception seule s’arrête aux plans. Le suivi du chantier et la coordination des entreprises font l’objet d’une mission distincte, à négocier et à payer en plus. Sans elle, la coordination revient à vous.
Maître d’œuvre : pour déléguer le pilotage sans signer un contrat unique
Le maître d’œuvre pilote la partie technique. Il dessine, consulte les entreprises, planifie les interventions et vérifie l’avancement. Sur sa mission (conception, direction et surveillance du chantier) il engage sa propre garantie décennale : demandez-lui l’attestation, comme à toute entreprise qui intervient chez vous.
Sa limite tient à la structure du contrat. Chaque entreprise signe avec vous, pas avec lui. Il ne porte donc pas le prix des entreprises ni leur défaillance : si un artisan disparaît en cours de chantier ou dépose le bilan, le problème redescend vers vous. La coordination est déléguée, le risque financier des lots ne l’est pas.
Contractant général : l’interlocuteur unique pour une extension de A à Z
Le contractant général signe un contrat unique qui couvre l’étude, la conception, le dossier d’urbanisme et la réalisation complète de l’agrandissement. Un prix ferme inscrit au contrat, et un seul numéro à appeler pendant toute la durée des travaux.
C’est la différence de fond avec les autres formules : la garantie décennale, la gestion des artisans, le respect du planning et la conformité de l’ouvrage reposent sur une seule signature, la sienne. Si un lot dérape, il le règle en interne.
Une précision honnête, qui vous servira à comparer les devis : une extension n’entre pas dans le champ du CCMI, le contrat réglementé réservé à la construction d’une maison individuelle neuve. Le prix ferme et le délai d’un contractant général sont donc des engagements contractuels, pas des garanties imposées par la loi. Ils valent ce que vaut le contrat : lisez le prix forfaitaire, les conditions de révision, les pénalités de retard, et demandez l’attestation de décennale. Un professionnel sérieux vous les montre sans hésiter.
L’Extension de Maison® intervient dans ce cadre, dans toute la région PACA, des Bouches-du-Rhône aux Alpes-Maritimes, depuis son showroom de Saint-Victoret.
Entreprise générale : une bonne option si les plans sont déjà faits
Une entreprise générale du bâtiment réalise le gros œuvre et confie certains lots à des partenaires. Elle est efficace sur un projet cadré, quand les plans existent déjà et que le permis est obtenu.
Elle ne prend pas toujours en charge la conception, ni les démarches administratives. Vérifiez aussi qu’elle pratique l’extension régulièrement : agrandir suppose de se raccorder à une construction existante, de reprendre une charpente, de traiter une jonction étanche. Ce n’est pas le même métier que de bâtir sur terrain nu.
Artisans en direct : moins cher, mais vous devenez le chef de chantier
Maçon, charpentier, couvreur, menuisier, électricien, plaquiste, plombier, carreleur. Une extension mobilise facilement huit à dix corps de métier.
Les contacter un par un peut faire baisser la facture. En échange, vous devenez chef d’orchestre : appels d’offres, planning, gestion des retards en cascade, réception des travaux lot par lot. Un artisan qui décale sa venue d’une semaine décale tous les suivants. Si le résultat final ne tient pas, aucun des intervenants ne répond du travail des autres.
Cette voie convient à une extension modeste, à condition d’avoir du temps et le goût de la coordination.
Courtier en travaux : utile pour trouver des entreprises, mais qui porte le chantier ?
Le courtier en travaux joue les intermédiaires. Il collecte votre besoin, sélectionne des entreprises de son réseau et vous présente des propositions. Utile pour élargir le champ, avec deux réserves : ce n’est pas une profession réglementée, et il est le plus souvent rémunéré par une commission de l’entreprise retenue, ce qui rend sa sélection tout sauf neutre. Il ne construit rien et n’engage sa responsabilité sur aucun ouvrage. Une fois la mise en relation faite, vous retombez sur les questions du dessus : qui coordonne, qui garantit.
Avant d’appeler un pro : mairie, PLU et CAUE, les contacts gratuits
Le premier appel utile est gratuit. Il se passe au service urbanisme de votre mairie.
- Le plan local d’urbanisme fixe ce que vous pouvez construire sur votre terrain : emprise au sol maximale, hauteur, distance aux limites, aspect des façades, couleur des tuiles parfois. L’emprise au sol correspond à la projection verticale du volume de la construction au sol, débords et surplombs inclus.
- Le certificat d’urbanisme d’information vous confirme par écrit les règles applicables à votre parcelle. Il se demande en mairie et reste gratuit.
- Le CAUE de votre département, conseil d’architecture, d’urbanisme et de l’environnement, propose des conseils gratuits d’architectes conseillers, sans lien commercial avec une entreprise. Quelques départements n’en ont pas : le conseil départemental prend alors le relais.
- Si votre maison se situe près d’un monument historique, l’Architecte des Bâtiments de France, l’ABF, devra donner son avis. Mieux vaut le savoir avant de dessiner quoi que ce soit.
Ces contacts ne dessinent pas votre extension. Ils vous disent si votre idée est constructible, ce qui évite de payer une étude pour un projet refusé.

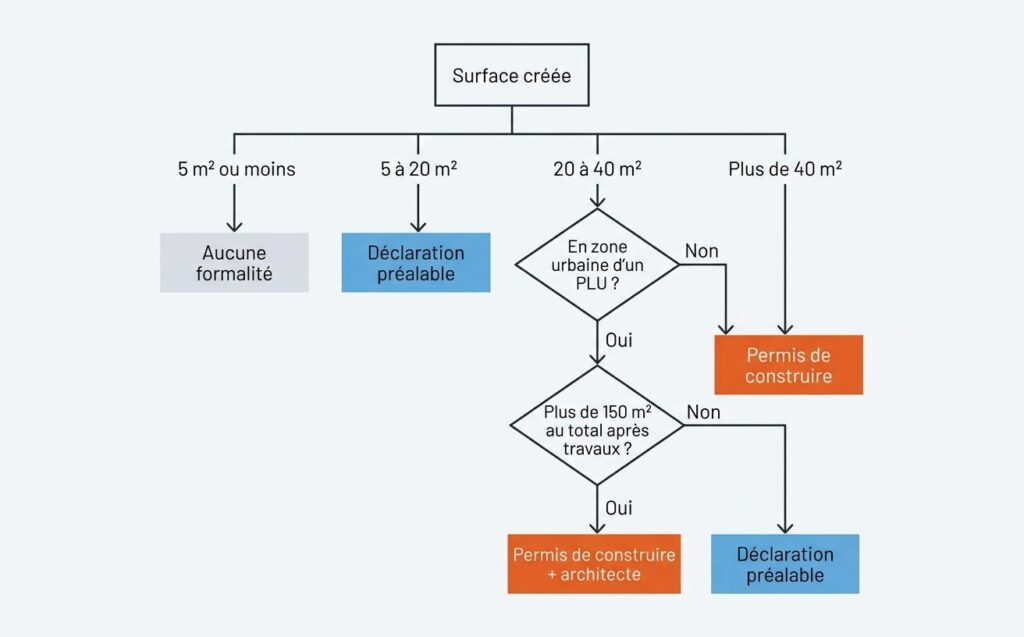

Agrandissement : déclaration préalable ou permis de construire ?
La surface qui compte est la surface de plancher créée, ou l’emprise au sol si elle est supérieure. Une extension habitable, une véranda chauffée ou une surélévation créent de la surface de plancher. Un garage de stationnement reste du non habitable et se raisonne en emprise au sol.
À retenir
- Jusqu’à 5 m² créés : aucune formalité, sauf en secteur protégé, où une déclaration préalable reste exigée.
- Jusqu’à 20 m² créés : déclaration préalable de travaux.
- Jusqu’à 40 m² créés en zone urbaine couverte par un PLU : déclaration préalable également.
- Exception : entre 20 et 40 m² en zone urbaine, si les travaux portent la surface de plancher totale au-delà de 150 m², le projet bascule en permis de construire.
- Au-delà de ces seuils : permis de construire.
- Permis de construire et plus de 150 m² après travaux (surface de plancher ou emprise au sol, au plus contraignant) : architecte obligatoire.
Délais d’instruction indicatifs : environ un mois pour une déclaration préalable, environ deux mois pour un permis de construire portant sur une maison individuelle. Ces délais sont allongés en secteur protégé, notamment aux abords d’un monument historique.
Le piège classique est là : ce n’est pas la surface ajoutée qui compte pour le seuil des 150 m², c’est la maison finie. Une extension de 30 m² en zone urbaine, anodine sur le papier, repasse en permis de construire (et rend l’architecte obligatoire) si elle fait franchir la barre. À l’inverse, une petite extension qui reste en déclaration préalable ne vous impose jamais d’architecte, quelle que soit la taille de la maison.

Le dossier se dépose en mairie ou en ligne via le guichet numérique de la commune. Chaque demande passe par un formulaire Cerfa, un formulaire de déclaration préalable pour les petites surfaces, un formulaire de demande de permis de construire au-delà. Plans, insertion paysagère, notice descriptive : le dossier complet conditionne le délai, car l’instruction ne démarre qu’une fois toutes les pièces réunies. La mairie a un mois pour réclamer ce qui manque, vous trois mois pour le fournir : un dossier bâclé peut décaler le projet de plusieurs mois.
Qui contacter à quel moment : les étapes du projet
- Mairie et PLU. Vous vérifiez ce que le terrain autorise. Gratuit, et déterminant pour la suite.
- CAUE si vous hésitez encore sur le principe. Un regard d’architecte conseiller, sans engagement.
- Le professionnel qui va porter le projet. Contractant général, architecte ou maître d’œuvre selon la formule choisie. C’est le rendez-vous qui transforme une envie en projet dessiné.
- L’étude et les plans. Métrés, faisabilité technique, visuels 3D, choix des matériaux, ossature bois ou parpaing, toit plat ou pente.
- Le dépôt du dossier d’urbanisme. Un contractant général ou un architecte s’en charge pour vous. En direct avec des artisans, ce sera à vous de le monter.
- L’assurance dommages-ouvrage, avant l’ouverture du chantier. La loi la rend obligatoire pour tout maître d’ouvrage, y compris un particulier, quelle que soit la formule retenue. Le particulier qui fait construire pour lui-même n’est pas sanctionné pénalement s’il s’en passe, mais il y perd beaucoup : elle vous fait indemniser rapidement, sans attendre qu’un tribunal désigne un responsable, et son absence pèse lourd en cas de revente dans les dix ans.
- Les entreprises et le chantier. Une seule signature avec un contractant général, plusieurs contrats dans les autres cas.
- La réception des travaux, puis les démarches de fin de chantier.
Combien coûte un agrandissement de maison ?
Le coût dépend de la surface, du terrain, de l’accès pour les engins, du type de construction et du niveau de finition. Une extension de plain-pied en parpaing sur un terrain plat n’a pas le même budget qu’une surélévation avec reprise de charpente.
Ordre de grandeur
Pour une extension habitable livrée clé en main, tout compris, nos projets se situent généralement entre 2 400 et 3 200 € le m². Fourchette indicative, à confirmer après une visite : elle ne vaut pas pour un garage de stationnement, qui relève du non habitable et coûte nettement moins au m². Une extension pilotée par vous-même, lot par lot, se situe plus bas, au prix du temps que vous y passez.
Pensez aussi à la taxe d’aménagement, due dès que la surface taxable dépasse 5 m² : elle s’ajoute au prix au mètre carré et surprend beaucoup de propriétaires.
Personne ne peut annoncer un prix fiable sans avoir vu la maison. Le seul montant sur lequel vous pouvez vous appuyer arrive après un rendez-vous, un relevé de l’existant et un projet dessiné. Un contractant général engage ensuite un prix ferme au contrat, ce qui verrouille le budget avant le premier coup de pelle.
Pour agrandir à moindre coût, deux leviers pèsent vraiment : rester sous les seuils qui déclenchent des obligations lourdes, et choisir une construction simple, ossature bois préfabriquée ou volume rectangulaire de plain-pied plutôt qu’une géométrie complexe.
5 points à vérifier avant de signer
- La garantie décennale. Demandez l’attestation, vérifiez qu’elle couvre bien l’activité d’extension et qu’elle est en cours de validité.
- Un prix ferme inscrit au contrat. Sans engagement écrit sur un prix forfaitaire, une estimation initiale n’a aucune valeur contraignante et peut évoluer en cours de chantier.
- Un planning de chantier écrit. Un calendrier prévisionnel des lots remis avant le démarrage et mis à jour à chaque réunion de chantier, plutôt qu’une fourchette orale. Demandez aussi si une garantie de livraison est souscrite : elle n’est pas obligatoire sur une extension, ce qui en fait un vrai différenciateur.
- Des plans et des visuels 3D avant travaux. Vous devez voir votre extension avant de signer, matériaux et mise en œuvre compris.
- Une spécialisation réelle en agrandissement. Raccorder une construction neuve à une maison existante demande une expérience précise, différente de celle du neuf.
Après les travaux : quelles démarches faut-il encore faire ?
À la fin du chantier, vous déposez en mairie une déclaration attestant l’achèvement et la conformité des travaux, la DAACT. Elle clôt officiellement l’autorisation d’urbanisme.
Viennent ensuite les démarches fiscales, toutes dans le même délai de 90 jours après l’achèvement, via l’espace « Gérer mes biens immobiliers » sur impots.gouv.fr :
- La déclaration de l’agrandissement. Elle vise toute addition de construction, habitable ou non : pièce supplémentaire, véranda, garage, carport. Elle met à jour votre taxe foncière.
- La taxe d’aménagement. Due dès que la construction dépasse 5 m² de surface taxable, avec un abattement de 50 % sur les 100 premiers mètres carrés pour une résidence principale.
- L’exonération temporaire de taxe foncière. Deux ans d’exonération sur la partie nouvelle uniquement, à compter du 1er janvier suivant l’achèvement, à condition d’avoir déclaré dans les 90 jours. Attention, elle n’est pas automatique : une commune ou une intercommunalité peut la supprimer par délibération sur sa part. À vérifier auprès de votre mairie.
